青海哇讓抽水蓄能電站上下庫連接公路2號隧道全線貫通

人民網西寧6月27日電 (張莉萍、馬金萍、甄國青)6月26日,隨著最后一聲爆破巨響,青海貴南哇讓抽水蓄能電站上下庫連接公路2號隧道全線貫通。這是繼去年年底首條隧道貫通后實現的又一重大節點目標。隧道的貫通,為后續施工物資運輸提供了快速通道,為主體工程建設加速推進奠定了堅實基礎。

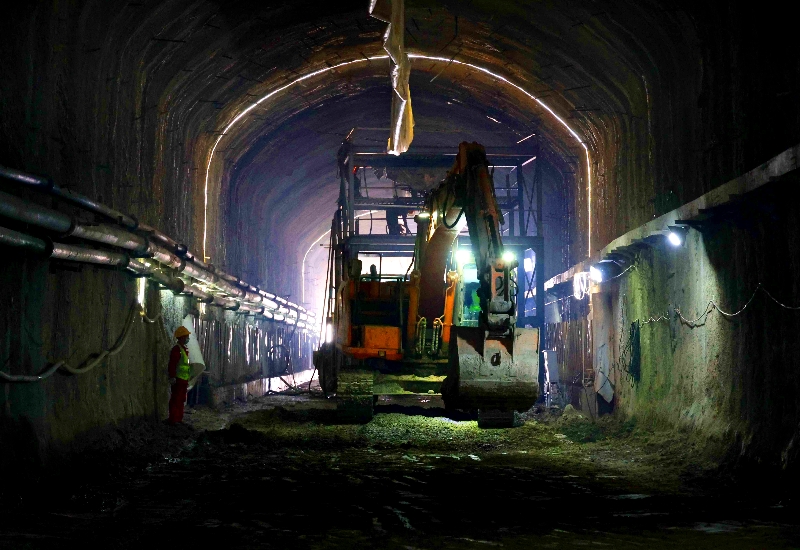

哇讓抽蓄電站上下水庫連接公路隧道施工現場。樊清山攝
哇讓抽蓄電站位於青海省海南藏族自治州貴南縣境內,是國家《抽水蓄能中長期發展規劃(2021—2035年)》“十四五”重點實施項目,工程於2023年8月正式開工建設,總投資159.4億元,總裝機280萬千瓦,安裝8台單機容量35萬千瓦可逆式機組,設計年發電量33.6億千瓦時,年抽水電量44.8億千瓦時,年利用小時數1200小時,是國家電網公司第一座由省級電網公司開發建設,也是黃河上游核准建設裝機容量最大、建設條件最好的抽蓄項目。
作為機械設備、施工材料等物資運輸的重要通道,兩條上下庫連接公路隧道是電站重點基礎設施工程之一,其中,1號隧道已於2024年11月順利貫通,此次貫通的2號隧道全長1945米,淨斷面寬8.5米、高7.5米。自2024年5月開工建設以來,為確保施工安全與工程品質,面對洞口場地狹小、地質條件復雜、施工難度大等不利因素,哇讓抽蓄公司組織設計、監理、施工等單位技術骨干科學優化施工設計方案,提前規避施工風險,在注漿、爆破、開挖等環節採用新技術、新方法,有序推進隧道施工。同時,在施工過程中,加強人員管控、狠抓工序銜接,歷時420天圓滿完成了隧道開挖任務。
哇讓抽蓄公司工作人員對上下連接公路隧道進行安全檢查。樊清山攝
“隧道的貫通是電站建設重要的裡程碑,不僅縮短了上下庫之間的運輸距離,提高了施工效率,也為后續工程建設創造了有利條件,我們將咬定工期,持續刷新建設進度,全力以赴實現電站2030年全面投產目標。”哇讓抽蓄公司董事長、黨委書記李海峰說。
哇讓抽蓄電站建成后,主要承擔西北電網調峰、填谷、儲能、調頻、調相等任務,每年相當於替代燃煤182萬噸、減少二氧化碳排放455萬噸,對青海乃至西北電力系統安全穩定運行、促進新能源開發利用具有重要意義。
